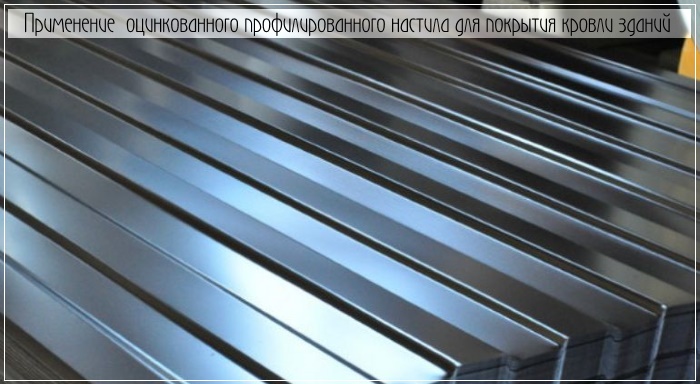

Проведёнными расчётами было установлено, что конструктивное решение с покрытием из металлического штампованного настила по металлическим фермам с железобетонными колоннами и стеновыми панелями экономичнее других конструктивных решений. Так, например, применение оцинкованного профилированного настила для покрытия кровли зданий по шахте Распадская № 1 и им. Ленина, Осинниковской ЦОФ и Распадской ЦОФ позволило облегчить кровлю примерно в 5 раз, значительно снизить вес ферм и уменьшить стоимость 1 кв. м. покрытия на 17%.
Последующее совершенствование норм проектирования с включением новых конструкционных решений, оборудования и материалов
Проведённым анализом было установлено:
- применение конструкций из высокопрочных сталей даёт снижение сметной стоимости горных работ до 1%;
- применение низколегированных сталей для объектов поверхности даёт снижение сметной стоимости до 0,1%;
- применение облегчённых панелей стен и покрытий в зданиях техкомплекса поверхности шахт и ОФ может дать уменьшение сметной стоимости до 0,1 %.

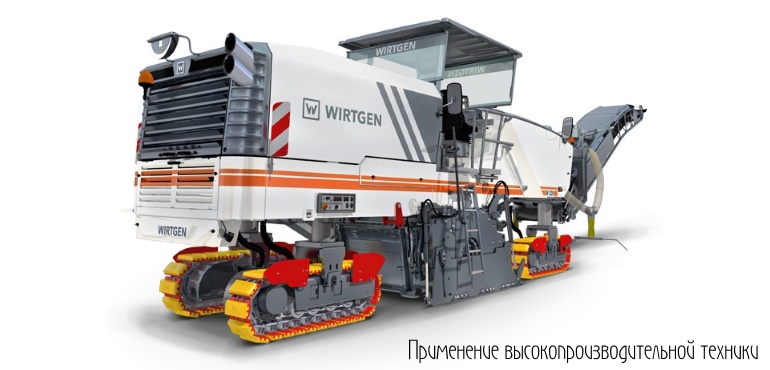

Применение более высокопроизводительной строительной техники
Некоторые резервы снижения сметной стоимости имелись и в применении более высокопроизводительной строительной техники. Объём выполняемых земляных работ, приходящийся на 1 млн. р. строительномонтажных работ предприятий угольной промышленности, колебался в средних пределах 50-150 тыс. м3.
Проведённые расчёты показали, что увеличение средней ёмкости ковша с 0,9 м3 до 1,5 м3 при выполнение земляных работ общим объёмом 5,5 млн. м3 по шахтам Листвянская, Высокая, ЦОФ Распадская и ЦОФ разрезов Артем У1-А и Южного позволило снизить стоимость строительномонтажных работ на 1,2%, а увеличение средней ёмкости ковша с 1,2 м3 до 2,0 м3 при выполнении земляных работ общим объемом 26,4 млн. м3 по разрезам «Киселевский» и им. 50-летия Октября снизило стоимость работ на 3%.
Уровень механизации земляных работ составлял 96%, а на оставшиеся 4% ручных работ приходилось более половины всех трудозатрат. Значительная часть из них направлялась на рытьё небольших котлованов и траншей, обратную засыпку и доработку после экскавации в связи с отсутствием необходимых типов машин.

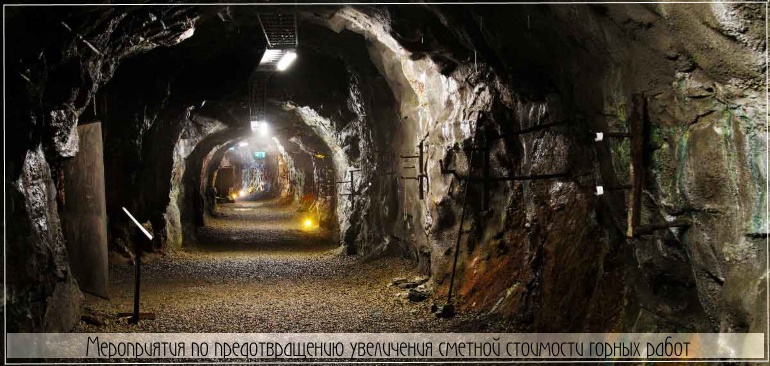

Проведение мероприятий по предотвращению увеличения сметной стоимости горных работ
Возможно проведение следующих мероприятий:
- ускорение выпуска «Нормативов 1-го периода» и разработки «Нормативов 2-го периода» по общешахтным расходам. «Нормативы» позволят исключить субъективизм при составлении смет на общешахтные расходы и упорядочить их величину;
- установление четкого порядка применения «Норматива общешахтных расходов на действующих горизонтах шахт», так как в отдельных случаях «Норматив» оказывается заниженным (например, при вскрытии нового горизонта уклонами он равен 85-90%, вместо 51%);
- разработка более чёткой унификации сечений горных выработок для всех видов крепей. В существующих альбомах приводятся сечения, когда при небольшой разнице в площади расход металла резко отличается, и, следовательно, сильно увеличивается стоимость этой выработки;
- в условиях Кузнецкого бассейна сметную стоимость увеличивают мероприятия по вскрытию и проходке по пластам, опасным по внезапным выбросам угля, газа и породы. Это и остановки забоев (в общешахтных расходах), и водяные завесы, контрольные скважины, сотрясательное взрывание (В прямых затратах). Следует разрабатывать и применять менее дорогостоящие мероприятия (предварительная отработка пластов, опасных или угрожаемых, применение гидроразрыва, пласта и др.);
- применение менее дорогостоящих видов крепи, например: замена деревянной опалубки на металлическую передвижную;
- вместо монолитных бетонных крепей толщиной 250-400 мм и более, применять более эффективную - сталебетонную с толщиной бетонной рубашки всего 100 мм или из торкретбетона;
- применение эффективных способов предварительного водоподавления, которые значительно снизят стоимость дальнейшей проходки горных выработок.
Направления снижения сметной стоимости
По вопросам снижения
сметной стоимости строительства систематически принимались правительственные решения [12, 13, 26, 28, 33, 43]. По поручению Союзшахтпроекта институтами Сибгипрошахт и Южгипрошахт в 1970 г. был выполнен укрупнённый анализ перспектив снижения сметной стоимости строительства на предстоящие пятилетки (1970-1990 гг.).

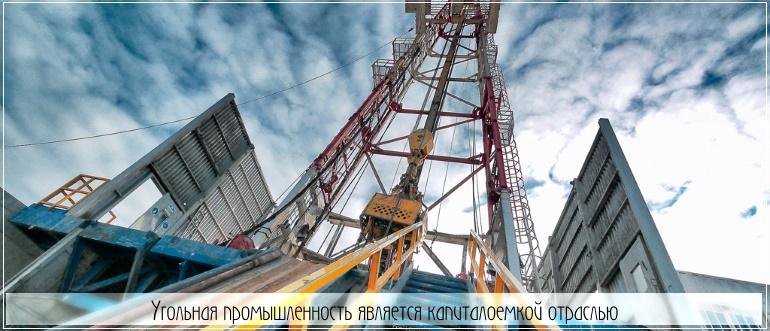

Угольная промышленность принадлежит к числу наиболее капиталоёмких отраслей, что усугубляется спецификой отрасли, при которой, в связи с интенсификацией работ, быстрыми темпами растут глубины разработки месторождений.
Так, если в 1950 г. в Донецком бассейне работы велись в пределах 300500 м, то в 1970 г. строятся шахты глубиной 1000-1400 м, а к 1980 г. более 50% всей добычи будет осуществляться с горизонтов 800-900 м. Рост глубин разработки месторождений наблюдается и в других угольных бассейнах. Растущие потребности народного хозяйства предъявляют повышенные требования к сокращению сроков строительства и снижению его сметной стоимости.

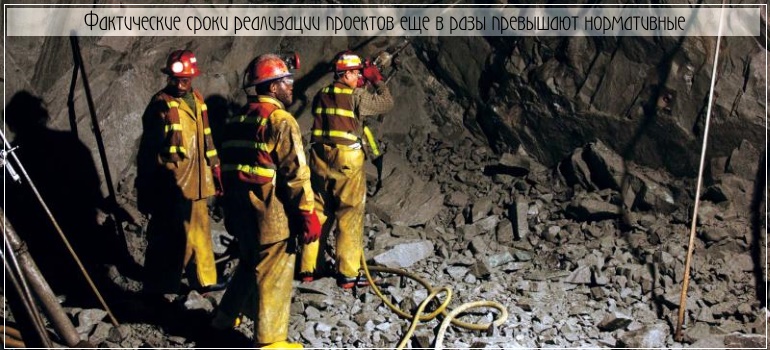

Анализ состояния шахтного строительства в различных бассейнах страны показал, что в настоящее время фактические сроки реализации проектов ещё значительно превышают нормативные, а фактически стоимость -выше первоначально утверждённой по проекту.
Опираясь на проведённый анализ состояния шахтного строительства, существующую нормативную базу и перспективы развития отрасли, можно выделить основные направления снижения сметной стоимости строительства:
- сокращение сроков строительства;
- снижение объема общешахтных расходов за счёт увеличения нормативных темпов прохождения горных выработок;
- применение новых конструкций, материалов, оборудования и совершенствование технологических процессов;
- совершенствование нормативной базы строительства, пересмотр отпускных Цен и транспортных схем перевозки материалов.
Сокращение сроков строительства
Анализ продолжительности строительства и реконструкции шахт показал, что практически по всем объектам не выдерживаются нормативные сроки, а также имеет место
рост стоимости строительства, причём этот рост тем больше, чем больше превышен нормативный срок строительства.
Так, при сроке строительства до 7 лет - на 10%, до 10 лет - на 50% и более, до 20 лет - на 150% и более.
Из общего увеличения сметной стоимости на горные работы приходится 50%, на здания и сооружения - 10%, на оборудование - 20%, на прочие - 20%.
При получении проектными институтами качественных геологических материалов практически исключаются изменения в горной части проекта, а при соблюдении норм продолжительности строительства значительно сокращаются пересмотры технических решений из-за замены оборудования, изменений в нормах технологического проектирования, правил безопасности и др. (что вызвано необходимостью соответствия проектных решений последним достижениям науки и техники), в связи с чем возможно сокращение
сметной стоимости строительства за последующее пятилетие (19761980 гг.) примерно на 5%.
- Снижение размера общешахтных расходов за счёт увеличения нормативных темпов прохождения горных выработок
- По данным ВНИИОМШСа фактические темпы проведения горных выработок в 1970 г. выше нормативных для общешахтных расходов на 7%.
Предполагаемые темпы в 1975 г. будут выше на 50%, в 1980 - на 100%, в 1989 - на 148%.
Естественно, что в этом случае необходимо регулярно пересматривать нормативные темпы, на основе которых рассчитываются общешахтные расходы, что, в конечном итоге, приведёт к значительному уменьшению последних.
Исследования зависимости общешахтных расходов от темпов проведения горных выработок, выполненными институтами Сибгипрошахт и Юж- гипрошахт, показали, что общешахтные расходы изменяются не обратно пропорционально увеличению темпов, а по зависимости.
На основании этой формулы при изменении темпов горных выработок на 50% общешахтные расходы изменяются на 25%, при изменении на 100% - на 37%, при изменении на 150% - на 42% (для первого периода строительства) и для второго периода, соответственно, на 45, 90, 130%.
Таким образом, принимая, что удельный вес стволов в общей стоимости горных работ составляет порядка 25%, усредненно снижение общешахтных расходов составит, соответственно, 40, 77 и 108%. В свою очередь, общешахтные расходы в настоящее время в среднем составляют 100% от забойных затрат, а в сметной стоимости строительства горные работы занимают порядка 35%.
Таким образом, предполагаемое снижение сметной стоимости по пятилетиям составит 1976-1980 гг. - 7%, 1981-1985 гг. - 13%, 1986-1990 гг. - 19%.
Вмести с тем, как показали динамика роста глубины разработки месторождений и имеющиеся тенденции в широкой блокировке технологических комплексов с созданием многоблочных шахт, постепенно будет увеличиваться удельный вес стоимости горных работ.
На основании этого можно предположить, что к 1980 г. удельный вес горных работ в общей стоимости строительства шахты составит 40%; к 1985 г. - 42%; к 1990 г. - 45%. Одновременно с ростом глубин будет расти удельный вес общешахтных расходов (при неизменных темпах).
Таким образом, можно предположить, что снижение стоимости строительства составит: к 1980 г. - 8%, к 1985 - 14%, и к 1990 г. - 20%
